#2机组中修原计划于2015年5月进行,但为了使#2机组烟气排放指标尽早达标,根据公司的统一部署,#2机组中修从9月13日20:30开始停机,历经17天的艰苦奋战,完成了各专业标准项目207项、试验项目43项及技术监督项目50项,并完成#2锅炉电袋除尘器改造、380V段备用抽屉改造等技改项目共2项。

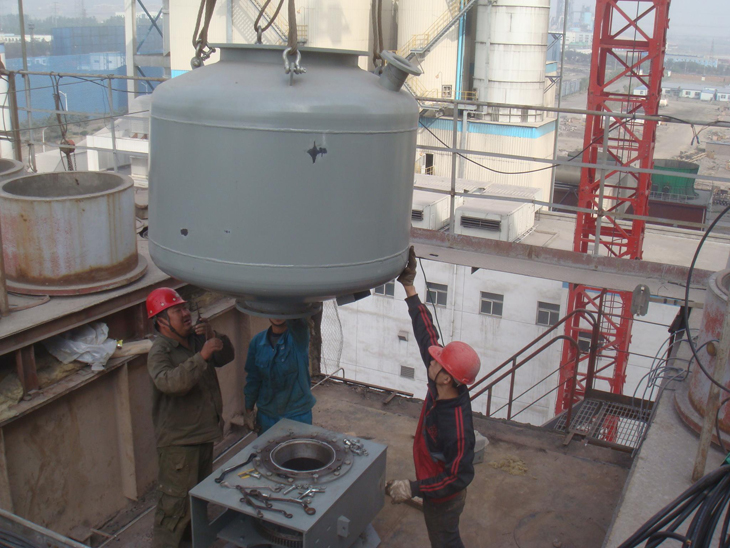

在#2机组中修任务中,电袋除尘器改造是本次中修的重点任务,在#1机组中修时历时23天才完成改造任务,要想国庆节前完成此项改造任务,谈何容易。为了能缩短改造工期,发电事业部领导多次组织专业人员就电袋除尘器改造的方案进行讨论,并确定了切实可行的#2机组电袋除尘器改造方案,且采取以下手段解决电袋除尘器的工期短板:一是通过与山东圣洁公司多次谈判达成一致意见,在原合同的基础上施工工期与施工单位利益挂钩,大大激励了施工单位的积极性;二是通过将原来载重量5吨的吊车改为载重量10吨的吊车,增强了吊车的抗风能力,缩短拆除时间;三是通过加强工期计划的日跟踪,确保了按期完成改造任务。

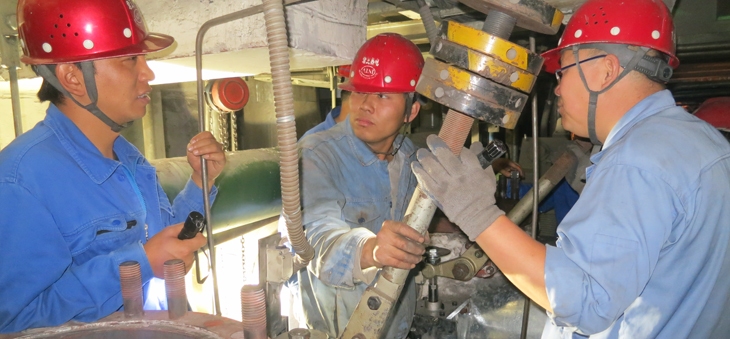

十七天能顺利拿下#1机组中修工作,的确是一个奇迹。让我们用心回味那些彻夜不眠、争分夺秒进行设备检修的场面:为了早日完成中修任务,检修人员以高昂的斗志奋战在设备检修第一线;运行人员尽职尽责做好运行机组保运工作的同时为#2机组的检修工作做好一切安全措施,并认真完成检修前后的各项试验;安全监督人员随时在现场检查监督,落实安全措施到位情况及两票执行情况,消除安全隐患,协调交叉作业、查处违章;综合部做好一切后勤保障工作,确保大修物资及时到场;各级领导也时时关注现场动态,经常深入现场指导工作,整个检修场面有条不紊、热火朝天。

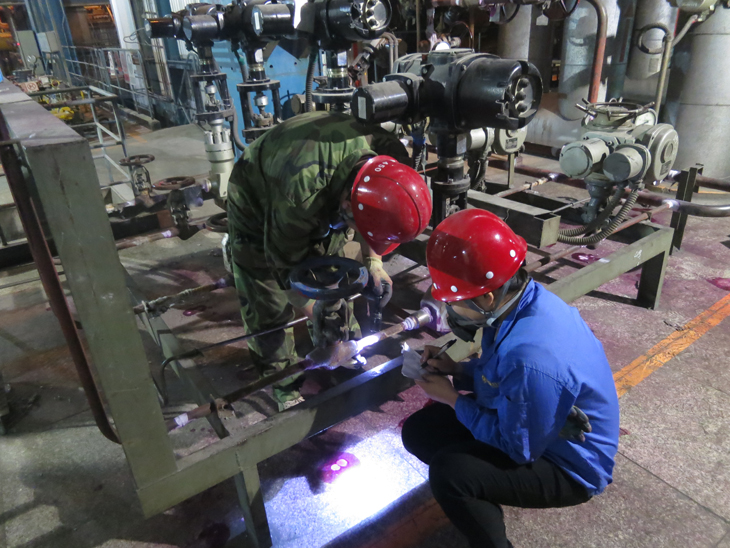

宝剑锋从磨砺出,梅花香自苦寒来。十七个日日夜夜,终于换来了机组安全稳定满发,各项参数指标符合规范要求。更值得一提的是在#2机组中修更换水冷壁管的工作中,62道水压焊口的无损探伤检测合格率达到100%,无一道焊口返工,并实现了水压试验一次成功的骄人成绩。
发电事业部#2机组中修的圆满完成,不仅为完成今年的发电任务及保证#2机组安全、高效、满发奠定了坚实的基础,而且在机组中修期间通过实体培训提高了员工的检修技能,更重要的是彰显了各参修单位及发电事业部各检修部室锐意进取、奋勇争先、顽强拼搏、共克万难的检修风采,同时体现了各部室及各单位之间统一思想、并肩作战、精诚团结、默契配合的团队精神。
