发电事业部完成#3机组小修工作

发布时间:2014-12-08

    12月5日11:36,发电事业部#3机组成功并网,小修工作圆满结束。

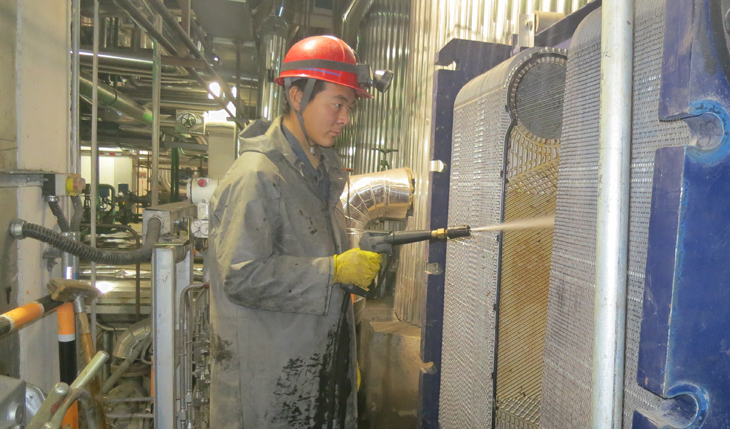

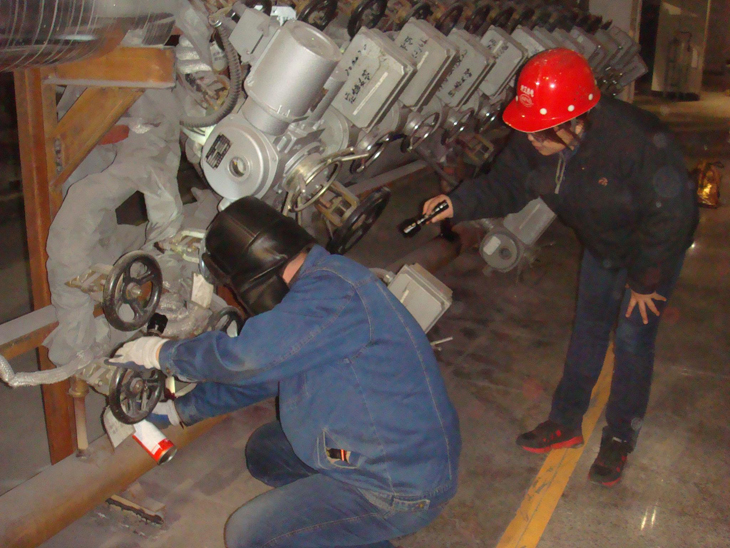

    此次#3机组小修是本年度的最后一次小修,发电事业部各级领导高度重视,多次开展项目检修会议及协调会,准备充分,组织得力,工作现场井然有序,检修人员干劲十足。从11月26日16:20机组与系统解列开始,全体参修人员加班加点、日夜奋战,经历了9天的时间,圆满完成了八个落煤口改造、八个膨胀节更换、#3炉第三套脱硫系统改造、#3机冷油器清洗、闭式水换热器清洗及主辅设备的各项检查、试验和消缺工作。
    本次小修期间亮点颇多,一是安全生产常抓不懈。安全工作是本次小修的重中之重,发电事业部严格执行《电力生产安全工作规程》的相关要求,着力加强#3机组小修现场的安全文明生产管理,认真落实各项安全措施,高标准、严要求,确保了人员和设备安全,整个小修期间未发生一起安全事故;二是质量管理精益求精。公司高度重视质量管理,超前谋划,超前准备,制定了详细的检修计划和组织、施工等管理措施,质量管理小组人员采取重大作业时全过程跟踪监督指导,小型作业不定期抽查相结合的方式,对检修过程中发现的质量问题,认真分析原因,避免类似问题重复发生。本次小修实现了参修设备一次启动成功,未暴露出各种质量问题;三是施工现场整洁有序。本次小修中,发电事业部突出抓好检修现场的文明管理和定置管理,严格做到“工完料尽场地清”。对于检修、清扫中产生的垃圾,大到更换的备件,小到一个螺丝、抹布及焊条头,各检修专业每天完工前都要对检修点的卫生进行清理,对大的设备严格按照现场定置图摆放,做到检修规范有序;四是检修工期可控、在控。在小修开始前检修部室都认真制定了检修项目,每条线路节点工期清晰明了,开工后严格按计划实施作业,使本次小修工期实现可控在控。
    #3机组小修工作的圆满结束,不仅为机组长周期高效率运行奠定了基础,而且提高了检修人员的检修素质和技术水平,为2015年的检修工作积累了丰富的经验。
