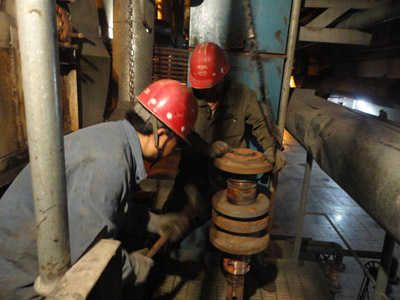

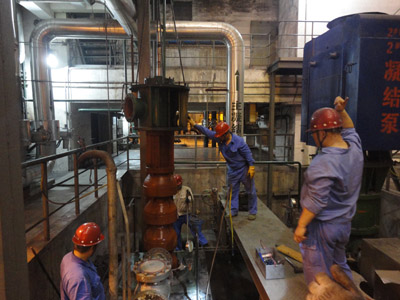

2011年8月29日1时3分,伴随着#2机组的打闸停机,发电事业部为期十八天的#2机组中修(B级检修)全面拉开了帷幕。此次中修是#2机组第一次中修,需要完成省煤器蛇形管排更换、水冷壁管排翻面、炉膛内重新布置安装七道防磨梁、空预器换管、尾部受热面防磨喷涂、水冷壁四角覆盖浇注料、更换烟道八台金属补偿器、汽轮机各轴瓦检查、轴系找中心、汽轮机动平衡试验等工作任务,具有任务重、工期紧、要求高、交叉作业多、外委施工人员多、管理难度大等特点。
为了确保此次中修安全高效、保质保量按期完成,在#2机组中修前,发电事业部多次组织各级人员召开中修专题会议,厂领导从物资准备到施工队伍招标管理,从检修工期到检修质量跟踪,从安全管理到起吊设备和工器具的安全检查,从#2机组中修期间#1机组的安全保运措施的落实到#1机组缺陷的及时发现和消除,从#1、2机组公用系统的有效隔绝到工作票、操作票、危险点预控票的现场监督,从化工变电站扩建项目的安全检查到中修安全监督,从文明生产到废旧物资的回收利用,从消防设施完善到现场防汛准备,从外委施工队伍的管理到防火防盗工作,从中修协调会议安排到宣传和后勤保障等方方面面都做了详细部署。
各部室认真贯彻落实厂领导指示精神,分别召开了中修动员大会,积极行动起来,努力做好中修的各项准备工作。运行部制定了详细的#2机中修期间#1机组的安全保运措施,同时组织运行值认真学习;各检修部室认真组织员工学习中修文件汇编内容,熟悉检修项目、内容、标准、工期,检查了各起重设备、吊盘、电气工器具,验收核实了备品备件、材料物资的规格型号等;物资部做好中修物资的入库登记和出库登记,做好特殊情况的物资发放预案;安全生产部配合检修做好各外委施工单位的安全交底和责任状签订工作,检查各起重设备的安全保护装置和电气工器具,编印下发《中修文件汇编》,组织悬挂安全标语横幅,检查各部室中修安全措施落实情况,做好了#2机组中修期间化工变电站扩建现场安全监督的人员安排等;综合部做好了防火、防盗、防汛、宣传和后勤保障工作。
我们相信,在厂领导的高度重视下,在各部室的精心组织下,在各参修单位的精诚协作下,在全厂员工的共同努力下,发电事业部#2机组中修一定能安全高效、保质保量、按期投产、圆满完成!
