2012年8月12日23:50,随着#1机打闸停机,发电事业部#1机组为期38天的第二次A级检修正式拉开帷幕。
为保证大修的顺利进行且将本次大修打造成优质检修工程,发电事业部进行了为期三个多月的精心准备,大修项目和技改项目的确定,都经过了充分调研与反复论证。对参加竞标的众多外委施工单位从施工业绩、技术力量、施工费用等各个环节进行认真考察、比较,最终有18支队伍中标。针对大修物资采购,由于大修项目较多,部分物资的购买周期较长,为保证大修所需物资能够及时到位,我们从物资计划的申报到物资采购的跟踪,从物资到货的验收到物资入库的存放都做了精心安排和部署,截至7月31日发电事业部大修前期各项准备工作全部完成。

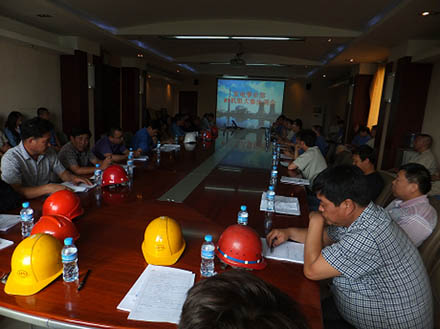

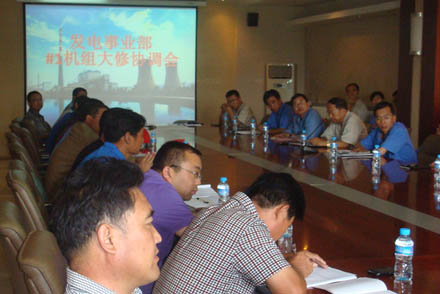

8月13日下午,#1机组大修第一次协调会在发电事业部201会议室召开,发电事业部领导、专工和相关管理人员及各大修参战单位有关工程技术人员、项目负责人参加了此次协调会。总经理杜冠虎向与会人员介绍了此次大修工期时间安排,强调为确保所有检修工作能够按计划完成,各单位必须严格遵守每周两次协调会的时间安排。随后杜总详细询问了每支参战队伍的人员、设备到位情况及住宿安排情况,同时针对不同的队伍,提出了不同的工作要求。副总经理高飞对大修各项工作做了具体安排,尤其是对工作票办理过程中,施工单位与对口部门如何沟通协调及各施工区域交叉作业的安全保障措施工作提出了明确要求。最后副总工程师王海勤向各参战队伍重申了19项安全技术措施,要求各单位要安全施工、文明施工。
