发电事业部#1机组大修工作圆满结束

发布时间:2012-09-19

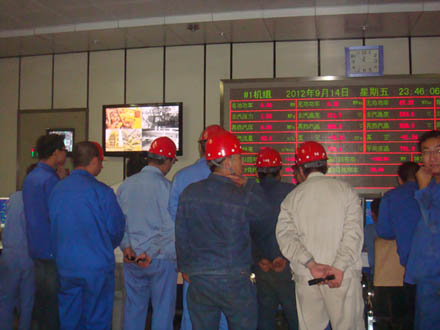

    2012年9月15日17:57,发电事业部#1机组正式并网发电,标志着发电事业部#1机组A级大修工作圆满结束。
    8月12日23:56, #1机组按计划停机大修,根据实际运行情况,发电事业部确定了锅炉、汽机、热工、电气各专业检修项目299项,试验项目48项,技改项目13项,需停机处理的设备缺陷24项,参照《检修导则》(电力行业国标),计划检修工期为38天。
    此次大修时间紧、任务重、交叉作业多、施工管理难度大,发电事业部从大修开始就制定了每周两次的协调会制度,在协调会上统一布置、协调、总结一周的检修工作,妥善处理检修中存在的问题,同时对于重大检修、起吊项目进行专项布置,并在开工前召开专门的施工方案讨论会,通过各项安全管理举措的有力落实,确保了检修工作的安全无误。此次大修共发出安全监督罚款单12张,累计罚款3450元,各类违章现象得到了及时纠正,针对检修过程中出现的技术难题,大修工作领导小组及时组织召开技术专题会议,与技改人员和安装人员不断沟通,现场解决问题,使检修的施工进度得到了有效保证。
    检修期间,全体人员放弃了休息,奋战在检修工作的第一线,通过领导的精心安排、科学分工和广大员工精诚团结、密切配合,最终提前4天完成了#1机组大修任务,实现了锅炉水压试验、点火、机组并网一次成功和大修零事故的目标。
