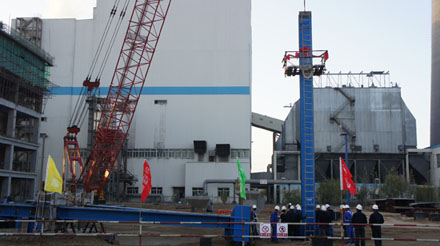

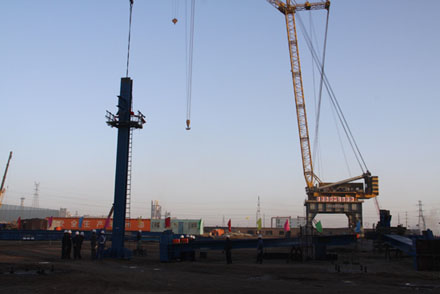

2012年10月27日上午,公司200MW机组扩建工程首根锅炉底部立柱身戴红花,随着施工队负责人的一声令下,七吨多重的锅炉钢构在鞭炮声中徐徐升起,垂直稳定地落在柱基上,标志着在发电项目基建指挥部的科学组织及各参建单位的共同努力下,200MW机组锅炉安装工作正式拉开序幕。
作为机组三大主机之一锅炉,是整个发电机组动力生产源,锅炉钢构的安装是200MW机组关键节点工期。为实现2013年12月并网发电的目标计划,发电项目基建指挥部从组建一开始就认真负责、积极布置,从设计、制造等各阶段进行全方位布控,派专人到生产单位进行驻厂跟踪协调,并在锅炉系统设计、制造、安装一联会上,确定了10月20日锅炉下、中、上钢构陆续到货,下部钢构设计生产制造周期为两个半月。由于下部钢构重量497.5吨,需经过技术设计、施工图设计、审图、原料采购、生产等环节,若无法保证交货时间,就意味着推后总工期。为避免设备制造延期现象发生,发电项目基建指挥部针对工程项目时间紧、任务重、工期短等诸多问题,结合东方锅炉厂的实际生产情况,即核心部件的研发和制造自主生产,其它部件扩散外委厂家生产等特点,指挥部领导亲自带领专工,化整为零,分头行动,跟踪外委厂家沟通协调,使制造厂家理解工程建设的重要性、效益性。经过东方锅炉厂的设计、物资、计划、生产部门全体员工全力以赴,日以继夜的设备生产,截至目前底部立柱21根、梁326根的500多吨钢构已全部完成,为吊装工作赢得了时间,也为整个工程的顺利安装奠定了基础。
