发电事业部#1机组中修工作全面展开

发布时间:2014-07-21

    7月14日20:33,随着发电事业部#1机组的顺利滑停,为期25天的中修工作全面展开,全体参战人员以“重安全、保质量、抢进度、抓管理、强协作,精修细检、追求卓越,努力争创一流指标”为宗旨,紧锣密鼓地进行着各项检修工作。

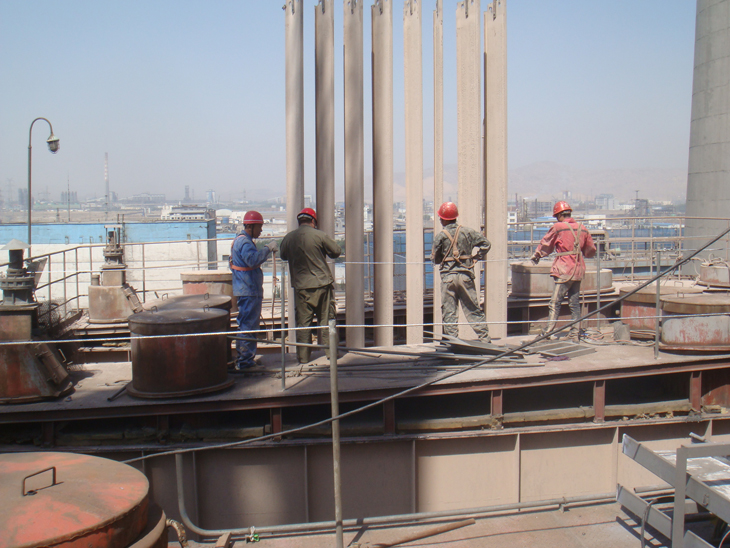

    本次机组中修是#1机组投产以来第二次大修后的一次中修,主要解决机组在运行与检修维护过程中存在的影响机组安全稳定、经济满发的缺陷和问题,通过进行电袋除尘器改造和第三套脱硫系统改造解决烟气排放指标超标的问题,共需完成各专业标准项目319项,试验项目18项,技术监督项目53项,并完成#1锅炉末级空预器更换耐磨搪瓷管、#1锅炉电袋除尘器改造、风机轴密封改造、输煤下煤筒改造、脱硫系统改造及汽机疏水系统改造等技改项目共11项。
    为安全、优质、文明、顺利地完成本次中修任务,发电事业部本着“应修必修,修必修好”的原则,从完善安全基础工作、强化质量验收管理、加强现场文明检修管理及安全监督等多方面入手,周密部署,精心准备,通过编制、审核、出版《#1机组中修文件汇编》、《#1机组中修网络图》和《#1机组中修组织机构图》,现场悬挂中修宣传标语,组织召开#1机组中修启动准备会议及中修例会,各施工单位按照中修网络图的要求编制二级施工网络图,上报施工组织设计、措施、技术方案及作业指导书,及时跟踪材料备件和工器具到位情况,组织各施工单位安全教育培训、签订安全协议及工作票负责人资格培训考试等,圆满完成了中修前的各项准备工作。

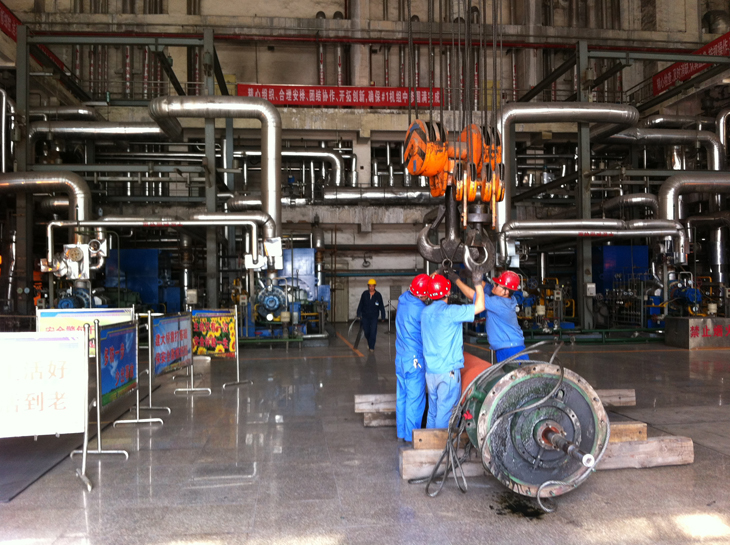

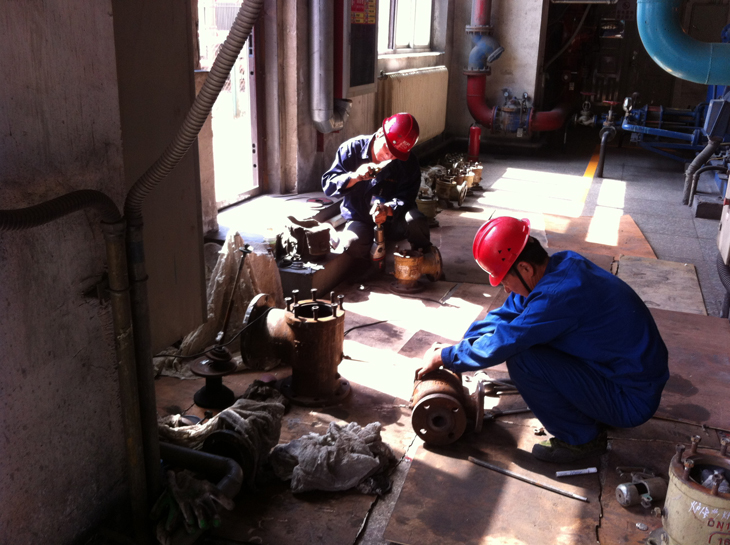

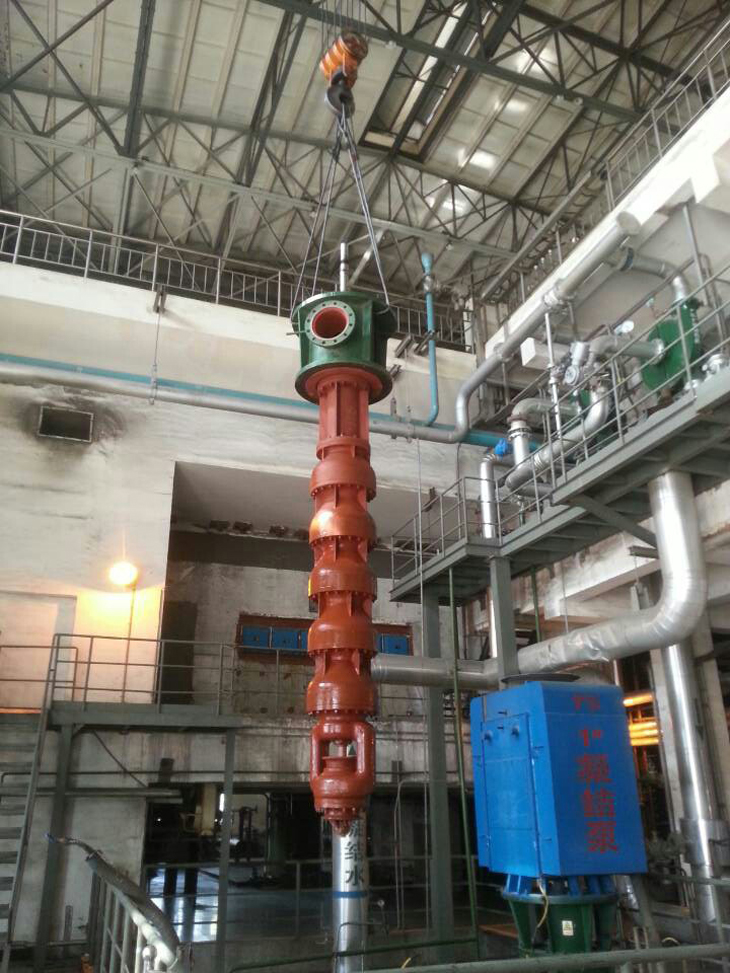

    此次中修借鉴了历次大、中修的成功经验,将各施工单位按专业划分至相应的检修部室,并将其视为相应检修部室的一部分进行管理,同时采用“全员监督、举报有奖”的方式,严格控制现场交叉作业及违章行为,确保了各项检修工作安全有序进行。
    #1机组中修的战鼓已经敲响,发电事业部与所有参修单位正在以百分之百的昂扬斗志扬鞭策马、勇往直前,为安全、优质、高效地全面推进#1机组中修工作而共同努力。
